Bonne nouvelle : une pieuvre électrique est justement conçue pour rendre le chantier plus lisible. Chaque branche correspond à une destination prévue sur le plan. L'essentiel est d'avancer dans le bon ordre, de conserver les repères et de faire réaliser les raccordements et contrôles par une personne compétente.

Le principe à retenir

Une branche = une destination = un repère. Vous ne cherchez pas où va un câble : vous lisez son étiquette, vous vérifiez le plan et vous avancez zone par zone.

Pieuvre électrique repérée et organisée avant sa pose dans une maison
Une pose organisée commence par le plan et le repérage, puis se termine par les contrôles de l'installation complète.

Avant de commencer

Est-ce accessible à un particulier ?

Oui, la pieuvre rend le chantier plus facile à comprendre. Mais « plus simple » ne signifie pas « sans méthode » ni « sans contrôle ». Votre niveau d'implication dépend de vos compétences, du bâtiment et de la personne qui prend en charge les raccordements et vérifications.

Vous pouvez préparer

Le plan, les emplacements et la réception

Vous pouvez vérifier les pièces, les prises, les éclairages, les repères, les quantités et l'état de la livraison sans intervenir sur une installation alimentée.

Vous pouvez participer

Au déploiement matériel, avec une méthode claire

Selon vos compétences et l'organisation du chantier, vous pouvez aider à positionner les boîtes et guider les branches en suivant le plan et la notice du fabricant.

À faire réaliser ou valider

Les raccordements, mesures et la mise en service

Le tableau, les connexions, la vérification d'absence de tension, les essais et la mise sous tension demandent les compétences et les appareils adaptés.

Cinq points simples pour garder le contrôle du chantier

  • Vous n'avez pas à reconnaître chaque fil au premier coup d'œil : vous suivez les repères du plan.
  • Vous avancez pièce par pièce et branche par branche, sans tout dérouler en même temps.
  • Vous contrôlez les parcours avant de fermer les plafonds, cloisons ou doublages.
  • En cas de doute, vous arrêtez la branche concernée sans bloquer tout le chantier.
  • La pieuvre et le tableau peuvent porter les mêmes repères pour simplifier les raccordements.

Avant la fabrication et la livraison

Les six décisions qui évitent la plupart des difficultés

Une pieuvre est préparée à partir des informations du projet. Plus le plan correspond à la maison réelle, moins vous aurez d'adaptations à gérer au moment du déploiement.

01

La dernière version du plan

Vérifiez que les cloisons, portes, meubles fixes, sanitaires et équipements correspondent bien au plan envoyé pour la fabrication.

02

L'emplacement du tableau

Le tableau et la GTL doivent être positionnés définitivement, car les longueurs des branches sont calculées à partir du chemin réel.

03

Les hauteurs et emplacements

Confirmez les prises, interrupteurs, points lumineux, volets, radiateurs, VMC et équipements particuliers avant la fabrication.

04

Les passages disponibles

Repérez les faux plafonds, combles, doublages, traversées et zones réservées pour ne pas découvrir un obstacle au moment du déploiement.

05

Les autres corps d'état

Coordonnez la pieuvre avec la plomberie, la ventilation, le chauffage, la charpente, l'isolation et l'étanchéité à l'air.

06

Qui fait quoi

Décidez avant le chantier qui pose les boîtes, qui déploie les gaines, qui raccorde le tableau et qui réalise les contrôles.

Le jour de la livraison

Contrôlez avant de dérouler

Dix minutes de contrôle à la réception peuvent éviter plusieurs heures de recherche. L'objectif n'est pas de tout comprendre immédiatement, mais de vérifier que chaque élément reçu peut être relié au dossier.

  1. 01. Poser les colis dans une zone sèche et dégagée.
  2. 02. Comparer le bon de livraison avec la nomenclature ou le devis.
  3. 03. Vérifier la présence du plan de déploiement et des repères.
  4. 04. Contrôler visuellement les gaines, boîtes, câbles et extrémités.
  5. 05. Photographier immédiatement un colis abîmé ou un élément manquant.
  6. 06. Identifier clairement ce qui n'est pas inclus : tableau, GTL, appareillages ou accessoires.
  7. 07. Ne pas enlever les étiquettes, même si leur signification paraît évidente.
  8. 08. N'ouvrir qu'un faisceau utile à l'étape en cours.

Ce qu'il faut préparer avant la pose

À garder sous la main

Plan électrique, plan de déploiement, nomenclature, notice du fabricant et photos du chantier.

Pour implanter

Mètre, niveau, moyen de traçage et matériel de fixation adapté au support.

Pour ne pas perdre les repères

Marqueur durable, étiquettes de remplacement, ruban de repérage et appareil photo.

Pour travailler proprement

Éclairage de chantier, rangement des branches, protections individuelles adaptées et zone de circulation dégagée.

À laisser à la personne compétente

Appareils de vérification et de mesure électrique, consignation, raccordements, essais et mise en service.

Le repérage qui change tout

Le même nom sur la pieuvre, le plan et le tableau

Lorsque la pieuvre et le tableau sont préparés ensemble, chaque circuit peut porter le même repère. Un câble nommé « Éclairage salon » correspond alors au départ « Éclairage salon » du tableau.

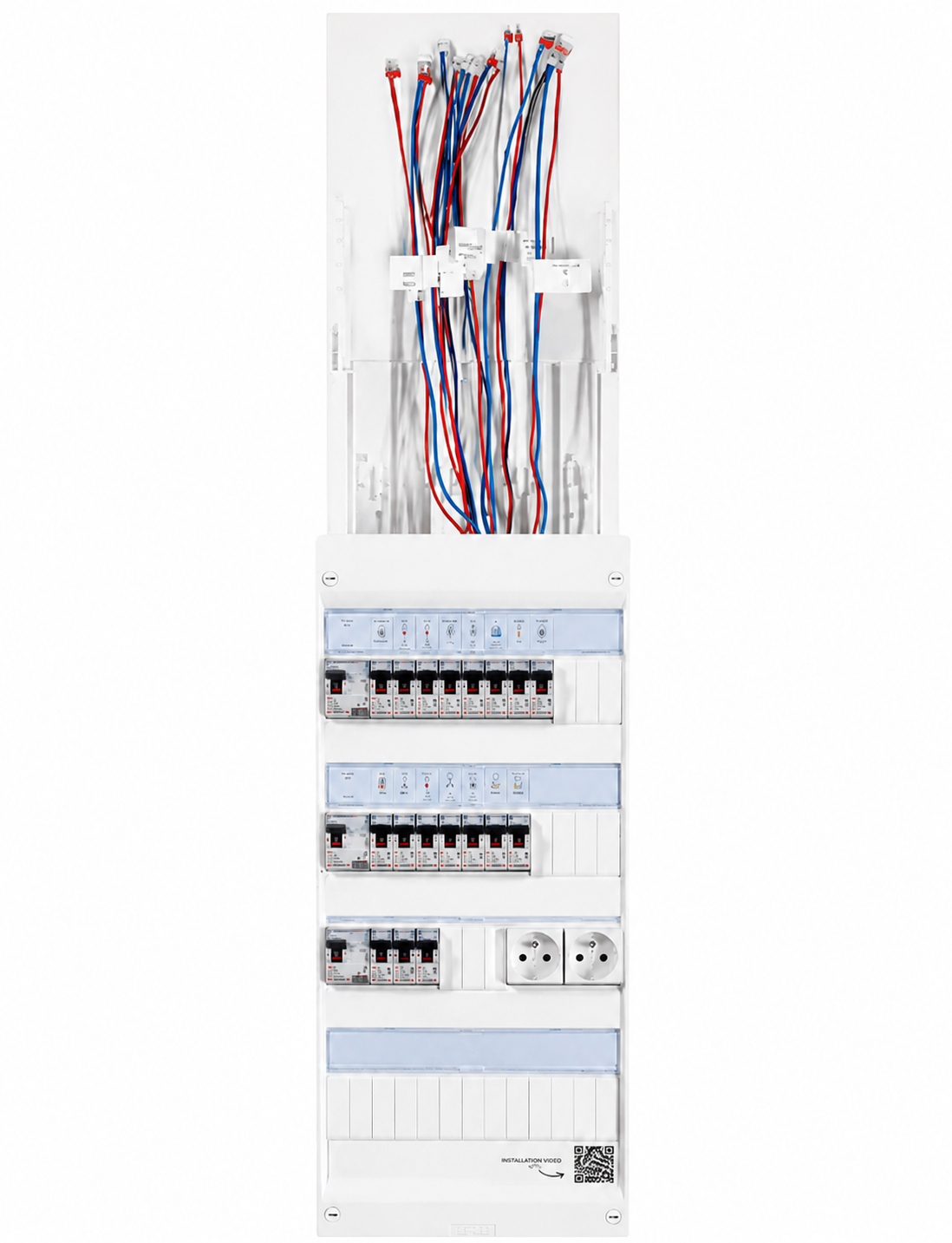

Tableau électrique et pieuvre portant les mêmes repères
Le repérage commun facilite l'identification, sans remplacer les vérifications du circuit, de la protection et du raccordement.

Plan et pièce Repère de la branche Repère du tableau

Du plan à la mise en service

Les huit étapes d'une pose organisée

Vous n'avez pas besoin de tout faire en une journée. Chaque étape se termine par une vérification avant de passer à la suivante.

  1. Étape 01

    Comparer le plan avec la maison réelle

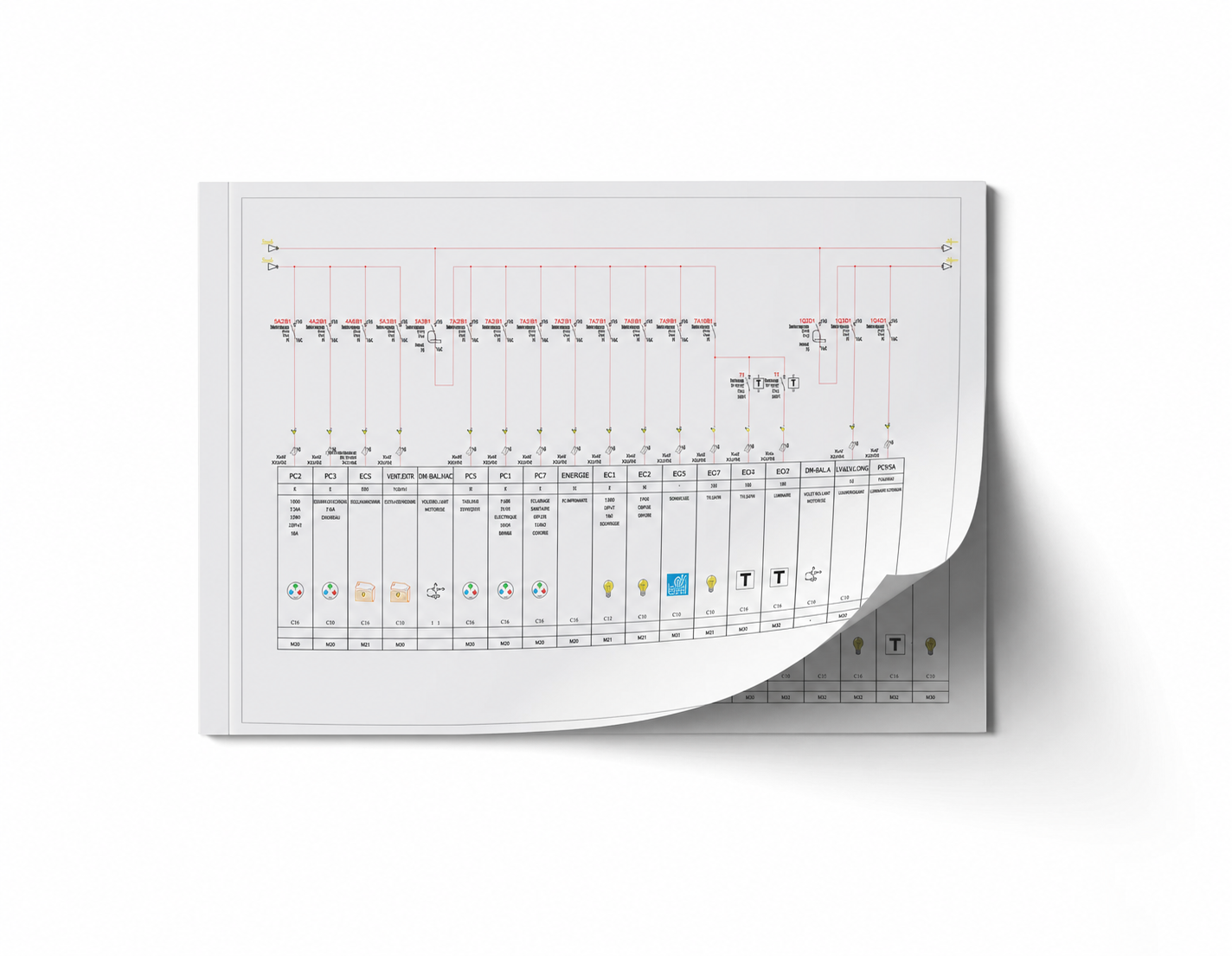

    Plan de pose d'une pieuvre électrique préparé avant le chantier

    Faites le tour de chaque pièce avant d'ouvrir les faisceaux. Vérifiez les cloisons, les hauteurs, le tableau, les points lumineux et les équipements fixes.

    Point de contrôle

    Si une cloison ou un équipement a changé, faites corriger le plan ou valider l'adaptation avant de poursuivre.

  2. Étape 02

    Installer la zone de départ prévue

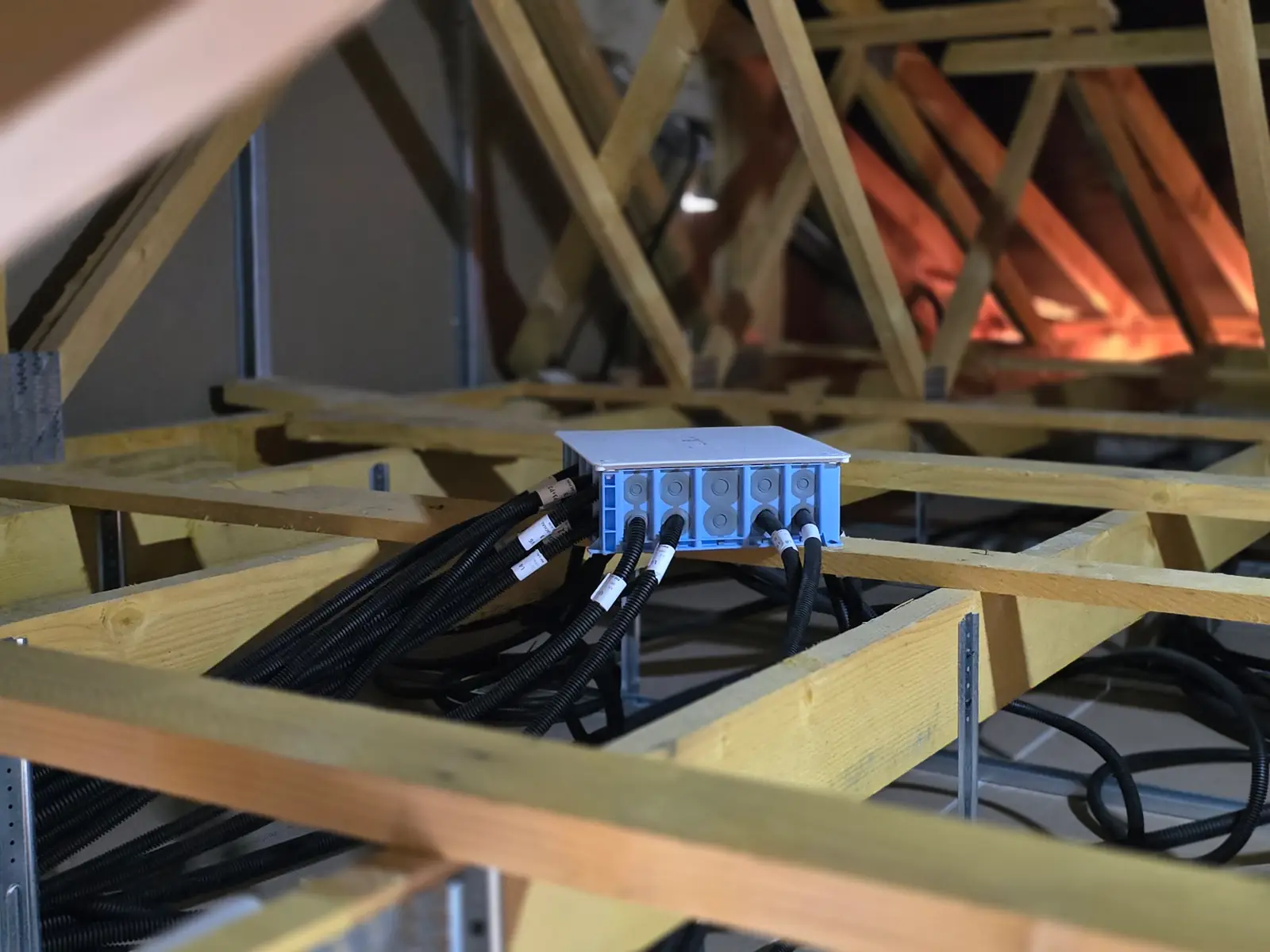

    Boîte de dérivation d'une pieuvre électrique positionnée dans des combles

    Placez la zone de regroupement au point indiqué. Elle doit permettre aux branches de partir naturellement vers les pièces sans traction ni courbure forcée.

    Point de contrôle

    Ne déplacez pas ce point pour gagner quelques minutes : cela peut rendre plusieurs branches trop courtes.

  3. Étape 03

    Trier les branches sans enlever les étiquettes

    Regroupez les départs par niveau, zone ou pièce. Posez-les à plat et laissez chaque étiquette visible jusqu'à la fin des contrôles.

    Point de contrôle

    Une étiquette manquante se remplace à partir du plan, jamais en devinant.

  4. Étape 04

    Déployer une seule zone à la fois

    Commencez par une pièce ou une zone simple. Suivez le chemin prévu jusqu'à la destination de chaque branche, puis contrôlez la longueur avant de fixer.

    Point de contrôle

    Le bon ordre est : lire le repère, suivre le plan, dérouler, présenter, vérifier, puis fixer.

  5. Étape 05

    Positionner les boîtes et les sorties

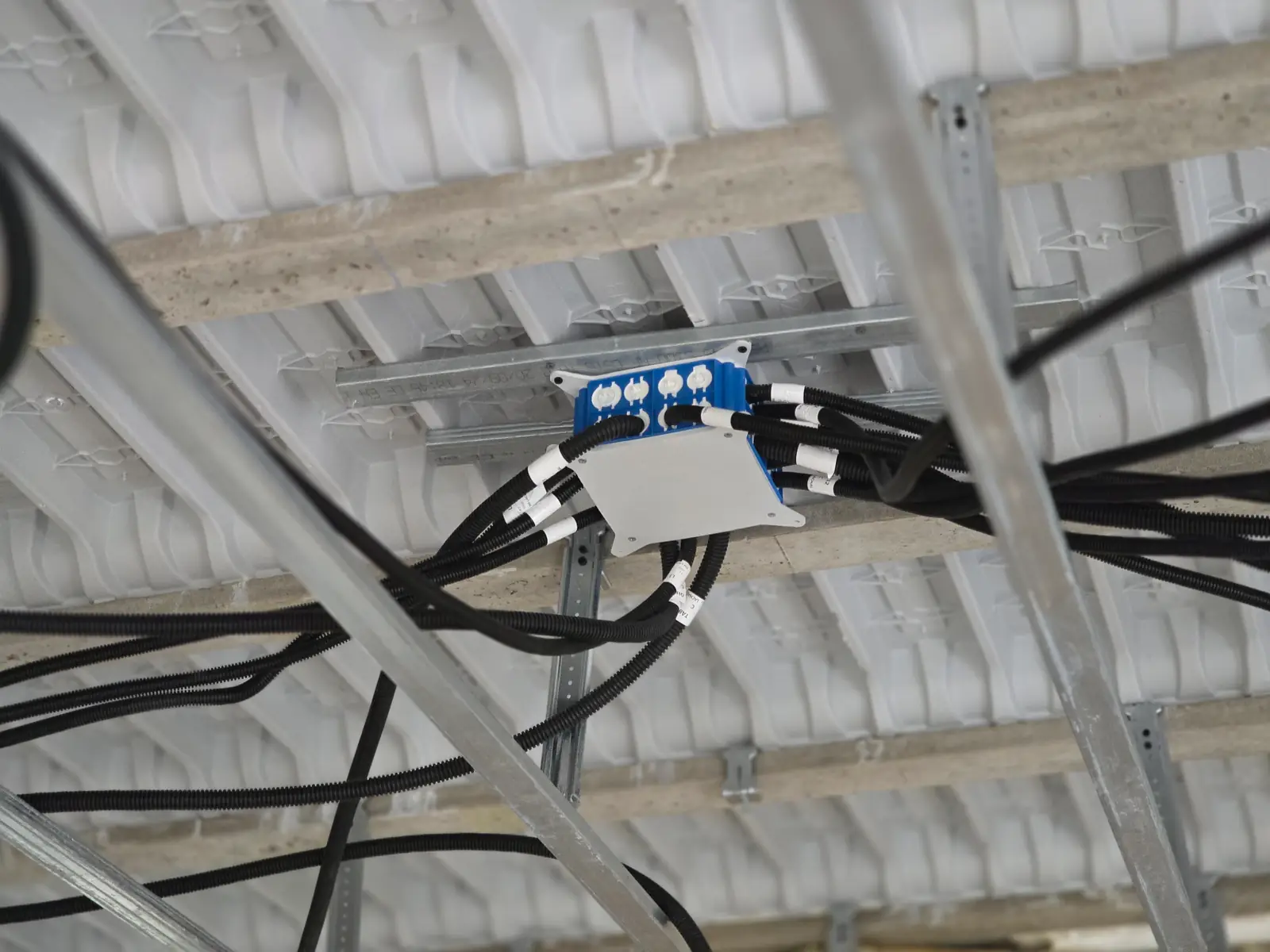

    Boîte de dérivation et gaines repérées dans un plafond avant fermeture

    Présentez les boîtes à la hauteur et à la profondeur prévues en tenant compte des futures plaques, doublages et finitions.

    Point de contrôle

    Une boîte mal positionnée se corrige facilement maintenant, beaucoup moins après la pose des plaques.

  6. Étape 06

    Fixer sans écraser ni tendre

    Maintenez les gaines avec des fixations adaptées. Évitez les arêtes vives, les courbes serrées, les pincements et les zones où un autre lot pourrait les endommager.

    Point de contrôle

    Une branche doit rester intacte, identifiable et sans traction permanente.

  7. Étape 07

    Contrôler et photographier avant fermeture

    Vérifiez les destinations, l'état des gaines, les traversées, les boîtes et les conflits avec les autres réseaux. Prenez des photos larges puis rapprochées.

    Point de contrôle

    Ne fermez aucune paroi tant que les anomalies visibles ne sont pas corrigées et les parcours validés.

  8. Étape 08

    Faire raccorder, vérifier et mettre en service

    La personne compétente raccorde le tableau, les appareillages et les équipements, puis réalise les vérifications et essais nécessaires avant utilisation.

    Point de contrôle

    La mise sous tension n'est pas une méthode de recherche d'erreur : les contrôles viennent avant.

Cas pratique

Comment se repérer dans une chambre ?

Le repérage transforme un faisceau impressionnant en une suite de petites actions. Vous ne posez pas « toute l'électricité de la maison » : vous traitez une destination après l'autre.

  1. 01.Sur le plan

    La chambre comporte par exemple trois prises, un point lumineux, une commande et un volet roulant.

  2. 02.Sur la pieuvre

    Les branches portent des repères lisibles comme CH1-PRISES, CH1-LUMIÈRE, CH1-COMMANDE et CH1-VR.

  3. 03.Pendant la pose

    Vous guidez chaque branche vers la zone prévue, sans chercher quel fil alimente quoi : la destination est déjà indiquée.

  4. 04.Au tableau

    Les mêmes désignations permettent à la personne chargée du raccordement de retrouver les circuits correspondants.

Pendant le déploiement

Six règles faciles à retenir

01.Suivre le chemin réel

Une longueur se vérifie avec les montées, descentes et contournements, pas en ligne droite sur le plan.

02.Ne jamais tirer sur une connexion

Déplacez la branche par la gaine ou le faisceau, sans prendre appui sur une boîte, une dérivation ou une extrémité préparée.

03.Éviter les courbes forcées

Une gaine déformée ou pliée peut compliquer la pose, les contrôles et une intervention future.

04.Protéger les traversées

Les passages près d'arêtes, de rails ou de zones exposées doivent être protégés avec la solution adaptée au chantier.

05.Coordonner puissance et communication

Les câbles de communication et les circuits électriques ne se mélangent pas au hasard : suivez le plan et les règles prévues.

06.Préserver l'étanchéité à l'air

Les traversées de membranes et de pare-vapeur doivent être préparées avec les autres intervenants.

L'étape à ne jamais sauter

Checklist avant de fermer les parois

Après la pose des plaques ou des doublages, les parcours deviennent invisibles. C'est donc le meilleur moment pour corriger, photographier et faire valider.

  1. 01. Chaque branche arrive bien dans la pièce et à l'emplacement prévus.
  2. 02. Tous les repères sont encore lisibles aux deux extrémités utiles.
  3. 03. Les gaines ne sont ni écrasées, ni entaillées, ni pincées par un rail ou une suspente.
  4. 04. Les boîtes sont droites, stables et à la bonne profondeur pour la finition.
  5. 05. Les passages près des arêtes et traversées sont correctement protégés.
  6. 06. Les conflits avec plomberie, VMC, chauffage, isolation et structure sont résolus.
  7. 07. Les branches ne supportent aucun autre réseau ni aucune charge.
  8. 08. Les modifications sont reportées sur le plan.
  9. 09. Des photos permettent de retrouver les chemins après fermeture.
  10. 10. La personne chargée des raccordements a validé ce qui va être masqué.

En cas d'imprévu

Que faire quand quelque chose ne correspond pas ?

La réaction à adopter est presque toujours la même : arrêter la branche concernée, conserver les repères, documenter le problème et vérifier avant de modifier.

Que faire en cas de problème pendant la pose d'une pieuvre électrique
Situation Premier réflexe À ne pas faire
Une branche semble trop courte Ne la fixez pas et vérifiez le chemin réel, le point de départ et le repère. Ne créez pas un raccord caché ou improvisé.
Une étiquette est absente Isolez la branche et retrouvez son identité avec le plan et la nomenclature. Ne vous fiez pas uniquement à sa longueur ou à sa position dans le colis.
Une gaine est écrasée ou entaillée Photographiez-la et demandez la solution de reprise adaptée avant fermeture. Ne masquez pas le défaut dans une cloison.
Le chantier ne correspond plus au plan Listez les écarts et faites valider les conséquences sur les circuits et les longueurs. Ne redistribuez pas les branches au hasard entre les pièces.
Un élément semble manquer Comparez le devis, la nomenclature et le bon de livraison avant de conclure à une erreur. Ne supposez pas que le tableau ou les appareillages sont toujours inclus.

Avant toute utilisation

Ce qui doit être vérifié sur l'installation terminée

Une pieuvre bien fabriquée et bien posée facilite le chantier, mais elle ne garantit pas seule la conformité. Les protections, le tableau, la terre, les raccordements et les essais doivent être contrôlés ensemble.

01.Correspondance avec le dossier

Les circuits, repères, destinations et désignations du tableau correspondent au plan mis à jour.

02.Inspection visible

Les boîtes, gaines, fixations, protections mécaniques et extrémités ne présentent pas de défaut apparent.

03.Protection des personnes

La terre, les dispositifs différentiels et les autres protections sont vérifiés dans l'installation terminée.

04.Mesures électriques

Les mesures nécessaires, dont celles liées à la continuité et à l'isolement, sont réalisées avec les appareils adaptés.

05.Cohérence tableau-circuits

Les protections, conducteurs et usages correspondent entre eux et restent clairement repérés.

06.Essais de fonctionnement

Prises, éclairages, commandes, volets et équipements sont testés avant réception.

07.Dossier final

Les plans, photos, nomenclatures, notices et modifications sont conservés pour les futurs travaux.

08.Formalités du projet

L'attestation ou le contrôle nécessaire est traité selon qu'il s'agit d'une installation neuve, rénovée ou modifiée.

À éviter pendant la pose

Quatre erreurs qui compliquent immédiatement le chantier

01.Tout dérouler dès l'ouverture

Vous perdez rapidement l'ordre des faisceaux et augmentez le risque de mélanger les destinations.

02.Enlever les étiquettes trop tôt

Même une branche évidente aujourd'hui peut devenir difficile à identifier après la fermeture des parois.

03.Fixer avant de vérifier la longueur

Une branche correctement dimensionnée peut devenir trop courte si son chemin est modifié ou fixé trop tôt.

04.Déplacer le centre de la pieuvre

Quelques dizaines de centimètres peuvent modifier la réserve disponible sur plusieurs départs.

Pour les erreurs de préparation, de longueurs, de repérage, de modification et de fermeture des parois, consultez le guide complet des erreurs à éviter →

Questions fréquentes

Les réponses simples avant de commencer

Est-ce difficile de poser une pieuvre électrique ?

La préparation est plus simple qu'une installation entièrement réalisée sur place, car les branches et leurs destinations sont repérées. La difficulté dépend toutefois du bâtiment, des passages et de vos compétences. Avancez zone par zone et faites valider les opérations électriques.

Peut-on poser soi-même une pieuvre électrique ?

Un particulier peut préparer le chantier et, selon ses compétences, participer au déploiement matériel. Les raccordements, la mise en sécurité, les mesures et la mise en service doivent être confiés ou validés par une personne réellement compétente.

La pieuvre est-elle prête à brancher ?

Elle est prête à être déployée selon son plan et son périmètre de fourniture. Elle n'est pas une installation immédiatement utilisable : le tableau, les appareillages, les raccordements, les protections et les contrôles doivent être terminés.

Faut-il tout dérouler avant de commencer ?

Non. Ouvrez et déployez une zone ou un faisceau à la fois. Cette méthode conserve les repères, limite les croisements et facilite la vérification des longueurs.

Que faire si le plan a changé après la fabrication ?

N'adaptez pas plusieurs branches au hasard. Listez les changements, identifiez les circuits concernés et faites valider les nouvelles longueurs, destinations et protections avant de poursuivre.

Que faire si une branche est trop courte ?

Arrêtez la pose de cette branche. Vérifiez d'abord le point de départ, le chemin réel et le repère. Toute reprise doit rester accessible, conforme au circuit et documentée ; un raccord caché improvisé n'est pas une solution.

À quel moment faut-il prendre les photos ?

Après le positionnement et la fixation, mais avant la fermeture des plafonds, cloisons ou doublages. Prenez des vues générales et détaillées, puis classez-les par pièce.

Qui raccorde le tableau électrique ?

Le raccordement du tableau doit être réalisé par la personne compétente responsable de l'installation. Lorsque le tableau et la pieuvre portent les mêmes repères, l'identification des circuits est facilitée, mais les contrôles restent obligatoires.

Quelle norme s'applique actuellement ?

La série NF C 15-100 publiée en 2024 est la référence actuelle. La NF C 15-100-10 traite des installations électriques dans les bâtiments d'habitation. La version 2024 est entrée en vigueur le 1er septembre 2025.

Faut-il une attestation CONSUEL ?

Une attestation visée est requise notamment pour la première mise en service d'une installation neuve. En rénovation, l'obligation dépend du périmètre et de la situation ; une installation entièrement rénovée après mise hors tension par le distributeur est notamment concernée.

La pieuvre garantit-elle une installation aux normes ?

Non, pas à elle seule. Elle prépare la distribution et le repérage. La conformité dépend aussi de l'étude, du tableau, des protections, de la pose, des raccordements, des essais et des éventuelles formalités.

Quels documents faut-il conserver après le chantier ?

Conservez le plan final, la nomenclature, les photos avant fermeture, les repères du tableau, les notices, les factures et les documents de contrôle ou d'attestation liés au projet.

Pour vérifier et aller plus loin

Sources officielles et professionnelles

Les normes et formalités évoluent. Ces références permettent de vérifier le cadre applicable à la date du chantier.

INRS — prévention du risque électrique

Priorité aux opérations hors tension, consignation et vérification d'absence de tension.

INRS — opérations sur les installations électriques

Cadre de prévention pour les travaux, interventions, mesures, essais et mises en sécurité.

AFNOR — NF C 15-100-10

Partie de la série NF C 15-100:2024 consacrée aux bâtiments d'habitation.

Promotelec — série NF C 15-100:2024

Présentation des principales évolutions et de l'entrée en vigueur au 1er septembre 2025.

CONSUEL — première mise en service

Démarche d'attestation de conformité avant la première mise en service.

CONSUEL — questions fréquentes

Cas des installations neuves, rénovées ou modifiées et choix de l'attestation.

Légifrance — installations électriques des logements neufs

Objectifs réglementaires de sécurité et de bon fonctionnement des installations des bâtiments d'habitation neufs.

En résumé

Une pose simple repose surtout sur une préparation précise.

Avant la pose : faites correspondre le plan, les emplacements, le tableau et les passages avec la maison réelle.

Pendant le déploiement : avancez zone par zone, conservez chaque repère et contrôlez la longueur avant fixation.

Avant fermeture : vérifiez les parcours, photographiez les zones utiles et reportez les modifications sur le plan.

Avant utilisation : les raccordements, protections, mesures et essais doivent être réalisés ou validés par une personne compétente.

Réponse rapide

La préparation et le repérage facilitent le chantier, mais les raccordements, essais et mise en service doivent être adaptés et validés pour l'installation réelle.

Repères éditoriaux : les choix techniques, réglementaires et de sécurité restent à valider pour le projet réel.

Passer de l'information au projet

Selon votre plan, vos circuits et le niveau de préparation souhaité, choisissez la solution adaptée à votre chantier.

Sources et limites

Ce contenu est une ressource pédagogique rédigée par Sarvin Elec. Publié le 2 août 2026 · Mis à jour le 29 août 2026. Il ne constitue pas une validation de chantier : le dimensionnement, la pose, les raccordements, les essais et les vérifications doivent être adaptés à l’installation réelle.
